光伏电站被强拆、合同能源管理电费被拖欠?

时间:2019-07-29  【转载】   来自于:光伏們

“如果说地面光伏电站最大的法律风险在于土地的话,那么分布式光伏最大的法律风险无疑就是屋顶!”郝利律师在一次会议上强调。

近年来,越来越多的分布式光伏项目案件日益增多,随从侧面反应出分布式光伏项目火热的程度,但也暴露出不少现存问题。

经过对法院受理的2018年光伏项目案件进行归纳总结,郝利律师团队编写了《2018年度光伏项目涉诉案件分布及典型裁判规则大数据研究报告》,其显示,光伏项目法律纠纷频发,光伏项目涉诉案件主要集中在江苏、河南、山东、安徽、浙江等中东部地区。其中,江苏地区光伏纠纷案件占全国案件比例约为19%,且以分布式光伏电站项目为主。

由于分布式光伏电站“小而散”的项目特点,从项目前期的屋顶租赁、合同能源管理协议到光伏电站的建设、运营,不同阶段存在着不同的法律风险。

首先,在项目前期屋顶租赁与合同能源管理合同中,郝利强调,常见风险点主要包括以下五点:

1、屋顶租赁合同无效

2、租赁期限超过20年

3、出租人无权处分

4、房屋有在先的抵押、查封

5、合同能源管理协议不被认定为租赁关系

在屋顶租赁风险中,郝利介绍了一个典型案例:F公司在未依法取得规划许可证的情况下,擅自在楼顶建设三层砖混结构及钢结构房屋,用于建设分布式光伏发电项目。对此,城管监察局作出《限期拆除决定》,项目业主不服,向法院提起行政诉讼。

对于这一案件,郝利指出,根据相关法律规定,建筑物本身未依法办理建设工程规划许可,即使光伏项目已经备案、项目方已与屋顶业主签署相关协议,也可能因建筑物违法建设而面临被强制拆除。

最终该案的判决结果是,建筑物未取得工程规划许可,屋顶光伏项目被强制拆除。

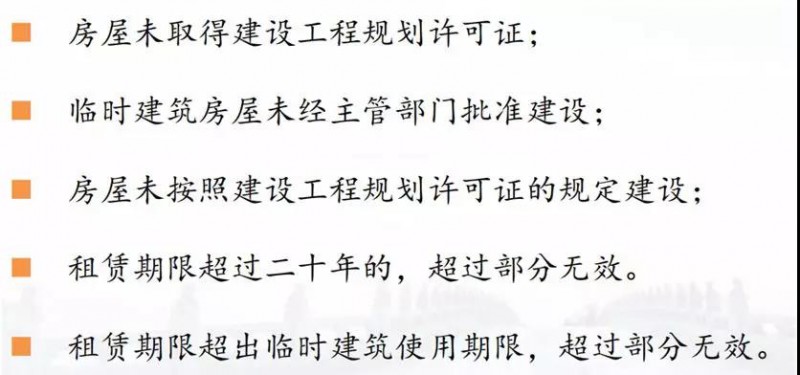

郝利提醒,屋顶光伏项目投资人应在缔约前,充分核实建筑物的土地使用证、规划许可证、房屋产权证等材料,确认建筑物的合规性,缺少工程规划手续的屋顶,一定不能租,以下五种情形都可能导致房屋租赁合同无效。

为了规避房屋租赁的相关风险,郝利表示可以从以下六个方面对相关风险进行规避。

1、在签订租赁合同之前,对出租人的资信进行调查,避免与资信不佳的主体签订租赁合同。

2、在签订租赁合同之前,对房屋情况进行调查,避免房屋在出租之前被抵押或查封。

3、在签订租赁合同之前,对房屋区域的规划情况进行调查,避免房屋已被政府列入 征收计划。

4、在签订的租赁合同中,明确约定租赁房屋被处置,导致合同终止履行的,出租人 应承担的违约和赔偿责任。

5、在签订的租赁合同中,明确约定房屋被征收,补偿款中应包含分布式光伏的损失, 政府支付的部分补偿款应由承租人享有。

6、在签订租赁合同后,对租赁合同进行备案或进行公证,确定屋顶出租的时间,以 便于判断屋顶租赁与抵押或查封的先后顺序。

其次,分布式光伏项目大都采用EPC总包商垫资的方式承建,其中的风险不容忽视。在分布式光伏项目建设过程中,也频繁出现了未经招标投标导致EPC合同无效,工期延误赶不上6.30,组件功率衰减等质量问题以及业主拖欠工程款、竣工验收节点不明确等纠纷问题。

根据《中华人民共和国招标投标法》第三条规定,大型基础设施、公用事业等关系社会公共利益、公众安全的项目,包括项目的勘察、设计、施工、监理以及与工程建设有关的重要设备、材料等的采购,必须进行招标。

分布式光伏项目作为新能源项目,属于依法必须招标的项目范围。如果分布式光伏项目EPC总承包合同未经招标即签署,可能因为违反法律规定而无效。作为主合同的EPC总承包合同无效后,有关担保合同等从合同也会无效,将会对相关方产生较大不利影响。

在分布式光伏工程结算纠纷中,承包商的诉求通常是要求业主支付拖欠的工程款,而业主往往以工程质量瑕疵和工期延误为由提出反诉。

根据民事诉讼中“谁主张、谁举证”的原则,提出诉求的一方应提供相应的证据来证明自己的主张。因此,在工程建设过程中,涉及工程验收和工期延误等问题,各方应注意保留相关证据,以便发生争议后能够提出有利于己方的证据。

第三,近年来,在后期的电站运营中,屋顶业主拖欠电费、电站发电功率衰减及房屋被征收或拆迁等纠纷也呈上升趋势。

其中,电费拖欠案件最为普遍。据不完全统计,2016年至今,各地法院共计审理屋顶分布式光伏电站拖欠案件21件,其中山东、江苏、浙江三省的此类诉讼共计17件,占比达到81%;所有案件中请求业主给付电费的主张全都获得法院支持,胜诉率100%;赔偿违约金案件共8件,占比38%,最高违约金赔偿金额为57万元;电费拖欠超过50万元的案件共16件,占比为76%,最高为259.6万元。

光伏电站被强拆、合同能源管理电费被拖欠?

电费拖欠的典型案例:A公司在B公司屋顶安装光伏电站,双方签订了《合同能源管理项目合同》,合同约定了逾期付款的金额按照日万分之五的比例支付违约金。后B公司违约,拖欠电费共计约248万元。

根据相关法律规定,由于A、B公司签订的《合同能源管理项目合同》合法有效,所以B公司应当按照合同条款,向A公司支付电费并交纳违约金。

对此,郝利指出,现阶段电费拖欠纠纷时有发生,法院通常会依法判决业主(即房屋产权人)支付电费。同时,他也建议,在分布式光伏管理合同中加入违约金条款,能降低业主拖欠电费的风险,并可以在诉讼中获得更多赔偿。

随着平价时代的来临,未来的分布式光伏电站发展势头将越发强劲,虽然容量小,分布散,但其涉及的法律风险却并不少。分布式光伏项目投资人当自身权益受到损害时,一定要敢于拿起法律武器保护自己,同时,也要在项目建设初期做好万全准备,尽可能避免法律风险。
